Projektübersicht Windpark Altdorfer Wald

Verortung der Vorhabenfläche

Der Altdorfer Wald ist ein Waldgebiet im Landkreis Ravensburg in Baden-Württemberg. In diesem Gebiet wurden im Rahmen der Windoffensive Baden-Württemberg im Jahr 2021 durch den ForstBW potenzielle Windenergieflächen ausgeschrieben. Die Projektfläche für den Windpark steht somit im Einklang mit den Ausbauzielen der Bundesregierung und des Landes Baden-Württemberg für Erneuerbare Energien.

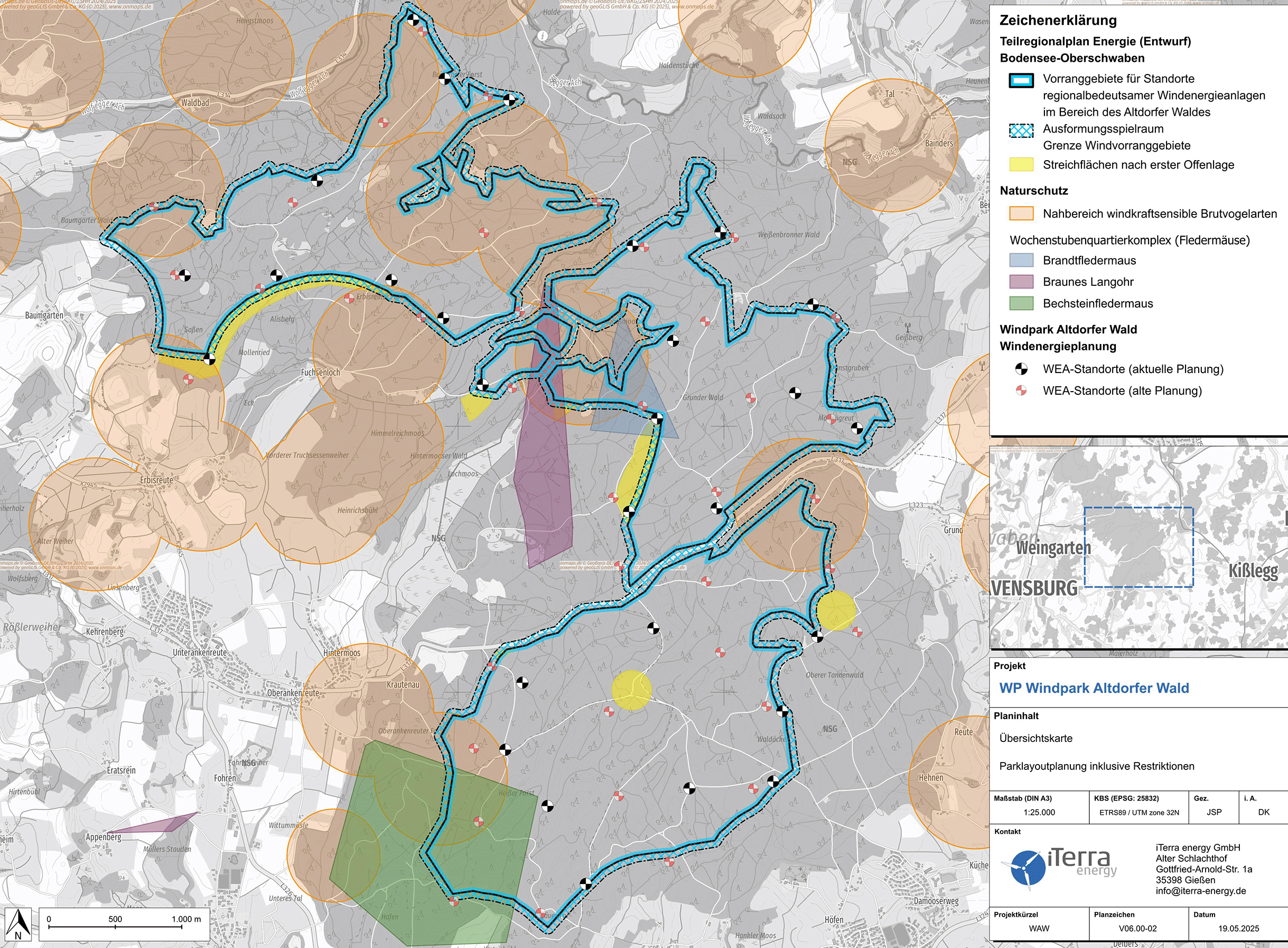

Zum Vergrößern auf die Karte klicken

Die Projektfläche für den Windpark liegt zwischen Aulendorf und Vogt auf den Gemarkungen der Gemeinden Baindt, Baienfurt, Schlier, Waldburg, Vogt, Wolfegg und Bergatreute. Dabei handelt es sich um Flächen des ForstBW, die aufgeteilt sind in die Bereiche Altdorfer Wald Nord, Mitte und Süd. Hinzu kommen Erweiterungsflächen des Fürsten von Waldburg zu Wolfegg und Waldsee.

Projektzeitplan
2021 – 2029

2019

Ausweisung der Flächen

Im 2019 neu vorgelegten Windatlas des Landes Baden-Württemberg wird der Standort Altdorfer Wald als geeignet für den Bau von Windkraftanlagen eingestuft.

11/2021

Ausschreibung

ForstBW schreibt Teile des Altdorfer Waldes als potenzielle Flächen für die Nutzung von Windkraft aus.

12/2021 – 04/2022

Erste Planung und Einreichung der Unterlagen

Wir reichen ein Angebot für die Entwicklung eines Windparks ein und entwickeln eine erste, vorläufige und nicht belastbare Layout-Planung.

04/2022

Zuschlagserteilung

Wir, die Stadtwerke Ulm/Neu-Ulm und iTerra Energy, erhalten den Zuschlag für die Entwicklung eines Windparks und gründen dafür im Folgejahr die Projektgesellschaft Windpark Altdorfer Wald GmbH

01/2023

Scoping-Termin

Beim Scoping-Termin tauschen wir uns mit dem Landratsamt Ravensburg und allen Behörden, die für das Bauvorhaben relevant sind, aus. Hier entsteht eine Grundlage für die weitere Planung und Gutachtenerstellung.

vsl. 2023 – 2024

Voruntersuchungen und Kartierungen

Basierend auf den Ergebnissen des Scoping-Termins lassen wir Prüfungen und Messungen sowie naturschutzfachliche Untersuchungen durchführen. Wir beschäftigen uns mit Themen wie Windpotenzialen, Schall und Schattenwurf und sonstigen Auswirkungen auf Natur und Mensch.

vsl. ab 2024

Gutachtenerstellung

Auf Basis der Prüfungen und Untersuchungen werden zu den unterschiedlichen Themenbereichen Fachgutachten erstellt, die für den späteren Genehmigungsantrag nötig sind.

vsl. 2024 – 2025

Einreichung der Genehmigungsunterlagen

Wir rechnen damit, in diesem Zeitraum die Antragsunterlagen für die Genehmigung des Windparks beim Landratsamt Ravensburg einreichen zu können, das zunächst die Unterlagen prüft.

vsl. 2025

Formelle Öffentlichkeitsbeteiligung

Die eingereichten Unterlagen werden öffentlich ausgelegt. Bürgerinnen und Bürger sowie andere Akteure können dann dazu Stellung nehmen – zunächst in schriftlicher Form und gegebebenfalls bei einem späteren öffentlichen Erörterungstermin.

vsl. 2026

Behördlicher Bescheid zur Genehmigung

Das Landratsamt Ravensburg entscheidet unter Einbezug der Stellungnahmen und Einwendungen der Öffentlichkeit über den Antrag. Nach möglichen Einwendungen zu dem Bescheid stellt das Landratsamt einen behördlichen Bescheid zur Genehmigung des Windparks aus.

vsl. 2026

Bauplanung

Sofern ein positiver Genehmigungsbescheid vorliegt, können wir den Bauplan für den Windpark finalisieren. Damit kann die Finanzierung abgeschlossen, mit der Bauplanung begonnen und das Material für den Bau beschaffen werden.

vsl. 2026 – 2027

Bauvorbereitung

Anschließend bereiten wir die Bauflächen für die Windenergieanlagen und die Zuwegung zu den Flächen vor und planen die Logistik und Organisation des Baus.

vsl. 2027

Bau

Wir hoffen, zu diesem Zeitpunkt die Fundamente gießen und die Anlagen errichten können. Zudem müssen die Anlagen verkabelt und über eine Netzanschlussleitung gesammelt über bestehende Wege zu einer Netzanschlussstelle geführt werden.

vsl. 2028 – 2029

Inbetriebnahme

Wenn die Windkraftanlagen bis zu diesem Zeitpunkt stehen, kann der erzeugte Strom in das öffentliche Energieversorgungsnetz eingespeist werden. Damit der Windpark in Betrieb gehen kann, müssen hierfür aber zunächst die zuständigen Behörden die Anlagen offiziell abnehmen.

vsl. ab 2029

Laufender Betrieb

Wenn alle vorherigen Schritte erfolgreich abgeschlossen sind, kann der Windpark Altdorfer Wald die Region mit sauberer Energie versorgen. Je nach Projektverlauf und möglichen Auflagen kann es auch sein, dass wir noch weitere Ausgleichsmaßnahmen durchführen.
